霜降之后昼夜温差拉大,实验室里先出问题的,常常是水蒸气发生器下游的管路。低温带来的风险集中在三处:管路里的水蒸气冷凝、湿度读数漂移、开机后预热时间变长。对策也清楚:伴热带、保温棉、温控点三件套配齐,再补一份冬季点检增量清单。
速览
・低温三宗罪:水蒸气冷凝、露点漂移、预热时间变长,三件事都直接落到实验数据上。
・冷凝判据看管壁温度与蒸汽饱和温度的关系,不看设备面板读数。
・水蒸气发生器本体按额定工况运行,冬季风险主要集中在下游输送管路。
・管路伴热三件套:伴热带提供热量,保温棉保住热量,温控点确认热量到位。
・蒸汽管道坡度可参考 GB 50242,汽水同向 3‰、不得小于 2‰。
・冬季实验室设备点检增量四项:伴热回路、保温层、低点排凝、传感器校准有效期。
・文内产品参数均以亿科官网产品页口径为准,最终以出厂技术协议为准。
低温对水蒸气发生器及其下游管路的伤害有三个方向:蒸汽在管路上冷凝、湿度读数随温度漂移、开机后等待稳态的时间拉长。三件事都不显示在设备面板上,只以数据偏差的形式出现在实验记录里。
1.1 水蒸气冷凝:用汽端拿到的量比设定值少
冷凝的判据很具体:管壁温度低于当时蒸汽在其分压下的饱和温度,蒸汽就开始结露。 冬天让这条判据更容易被越过,环境温度低,管路散热快,同样一套伴热配置在夏天够用,到冬天可能不够。
亿科水蒸气发生器的产品特点里写明了出气稳定、不冷凝,那描述的是汽化器出口的状态。冷凝风险发生在下游输送段,两者要分开评估,不能用设备口径替代管路核查。
按 Magnus 公式 ew=6.112exp [17.62T/(243.12+T)](单位 hPa,适用范围:-45℃~60℃)估算,20℃ 时空气的饱和水蒸气压约 23.3 hPa,5℃ 时约 8.7 hPa。冷表面上结露的门槛,冬天比夏天低得多。
冷凝的代价藏在面板后面。蒸汽在沿途管壁结成水珠,真正到达用汽点的量少于设定值;实验记录里看到的偏差,来源可能就在这里。长周期试验里,前段与后段的数据还会因此失去可比性。伴热先问一句:缠得够不够。
1.2 露点漂移:温度一动,湿度基准就动
湿度是温度的函数,这一点在冬天被放大。双温法把相对湿度写成 U=ew (Ts)/ew (Tc),饱和室与测试室的温度各带 ±0.1℃ 不确定度时,折算到相对湿度约合 ±0.6% RH。环境温度波动大的季节,这套换算的基准更难稳住。基准温度动一度,读数就跟着偏。
亿科官网公布的客户检测数据也显示,85℃、85% RH 工况下连续一周数据稳定,温度与湿度在 0.3% 范围内波动。控得稳与算得准是两回事,冬季两项都要核。
对使用水蒸气发生器(也常写作水蒸汽发生器)搭建气氛发生系统的实验室,冬季要实测基准温度,不宜沿用气温稳定期记下的参数。温度传感器的校准状态,也要在入冬前核一遍。
1.3 预热时间变长:冷态启动的等待
开机后从冷态走到设定温度,冬天比夏天慢。整套管路、保温层与设备本体都要从更低的环境温度往上走,这段热惯性不因设备本身启动快而消失。按升温程序编排的实验,等待会挤占恒温时段;连续运行的装置,有效运行时长直接缩短。
亿科水蒸气发生器官网产品特点列明快速启动,但那是设备本体的口径;下游管路与保温层的热惯性不在这个口径内,冬季要单独留出预热时间。
| 风险 | 发生条件 | 对实验的影响 | 对策方向 |
|---|---|---|---|
| 水蒸气冷凝 | 管壁温度低于蒸汽饱和温度 | 用汽端蒸汽量少于设定值,偏差不上面板 | 伴热带、保温棉、顺坡排凝 |
| 露点漂移 | 环境温度波动、温场不稳 | 湿度与露点基准偏移,读数复现性变差 | 实测基准温度,入冬前校准 |
| 预热时间变长 | 冷态启动、环境温度低 | 升温程序被挤占,恒温时段缩短 | 提前开机,分段预热 |
表 1 低温三宗罪的判据与对策(判据为通用机理归纳,具体以设备技术协议与现场条件为准)

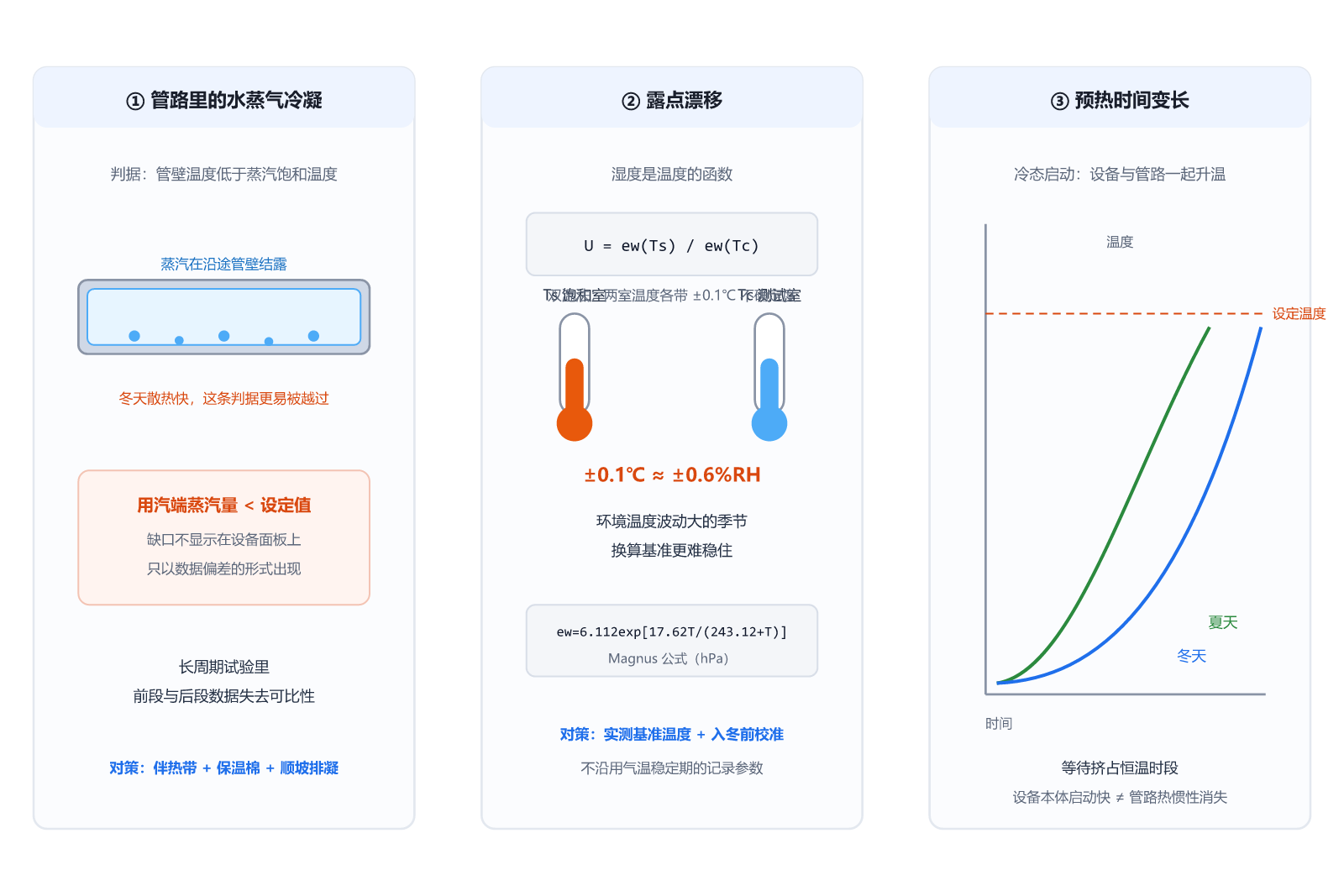

图 1 低温三宗罪的发生条件与数据后果
水蒸气发生器的伴热,缠一层伴热带只算做完一半。它由三件东西组成:伴热带提供热量,保温棉保住热量,温控点确认热量到位。缺任何一件,问题都会留到冬天才暴露。
2.1 伴热带:把管壁温度抬到饱和温度以上
伴热带的功率按管径、长度、环境温度与保温层厚度核算,目标是把金属管壁温度维持在当时蒸汽的饱和温度以上,并留出裕量。功率不足,缠了伴热照样冷凝;功率过剩,管壁温度虚高,反过来干扰下游温控。
亿科湿氢湿度发生器把管路伴热做进了设备:官网产品口径显示,该机型自带管路伴热功能,湿气出口采用加热保温装置,蒸汽流量波动小于 2%,控制湿度范围 0–95%,温度范围 -20~80℃。
亿科水蒸气发生器下游管路的伴热够不够,有个简单的判断办法:开机稳定后,用手持测温仪或红外热像仪沿管路走一遍,记下每段的壁温。哪一段低于当时蒸汽的饱和温度,哪一段就要补功率或补保温。入冬前做一次,能省掉整个冬天的数据返工。
2.2 保温棉:把热量留在管内,把凝水送出管外
保温棉降低散热,让伴热的功真正用在蒸汽上。与保温配套的是坡度:蒸汽管道坡度可参考 GB 50242,汽水同向 3‰、不得小于 2‰,凝水才能顺坡流向排放点,不在低点积存。冬季启用前,水蒸气发生器系统的坡度要沿管路逐段复核。坡度不够,凝水照样积。
2.3 温控点:确认热量到位,也防过热
伴热回路要配测温点,而且要按段配:发生器出口段、主管路段、阀组与接头段、用汽端入口段,各段独立读数。巡检时逐段比对,比事后拆开保温排查高效。测温点同时防过热,伴热温度超过必要值时,既增加运行成本,也可能影响下游温控精度。
温控点的读数要留痕。读数不留痕,等于没测。手写记录或系统导出都可以,按月比对一次,哪一段的温度在往下走,一眼就能看出来。亿科的发生类设备采用 PLC 触摸屏控制,参数与状态可直接在屏上读取,冬季巡检时与分段测温点互为参照。
| 组件 | 作用 | 设计要点 | 冬季常见疏漏 |
|---|---|---|---|
| 伴热带 | 补偿管路散热,维持管壁温度在蒸汽饱和温度以上 | 功率按管径、长度与环境温度核算,分段敷设 | 接头、阀门、法兰处漏缠,形成冷点 |
| 保温棉 | 减少散热损失,让伴热功用在蒸汽上 | 厚度按环境温度选取,外层防潮 | 破损受潮,低点未做排凝 |
| 温控点 | 确认各段温度到位,兼防过热 | 按段独立测温,巡检逐段比对 | 只有一个总测温点,冷点发现不了 |
表 2 伴热三件套的分工与常见疏漏(设计要点为通用做法归纳,具体以现场条件与技术协议为准)

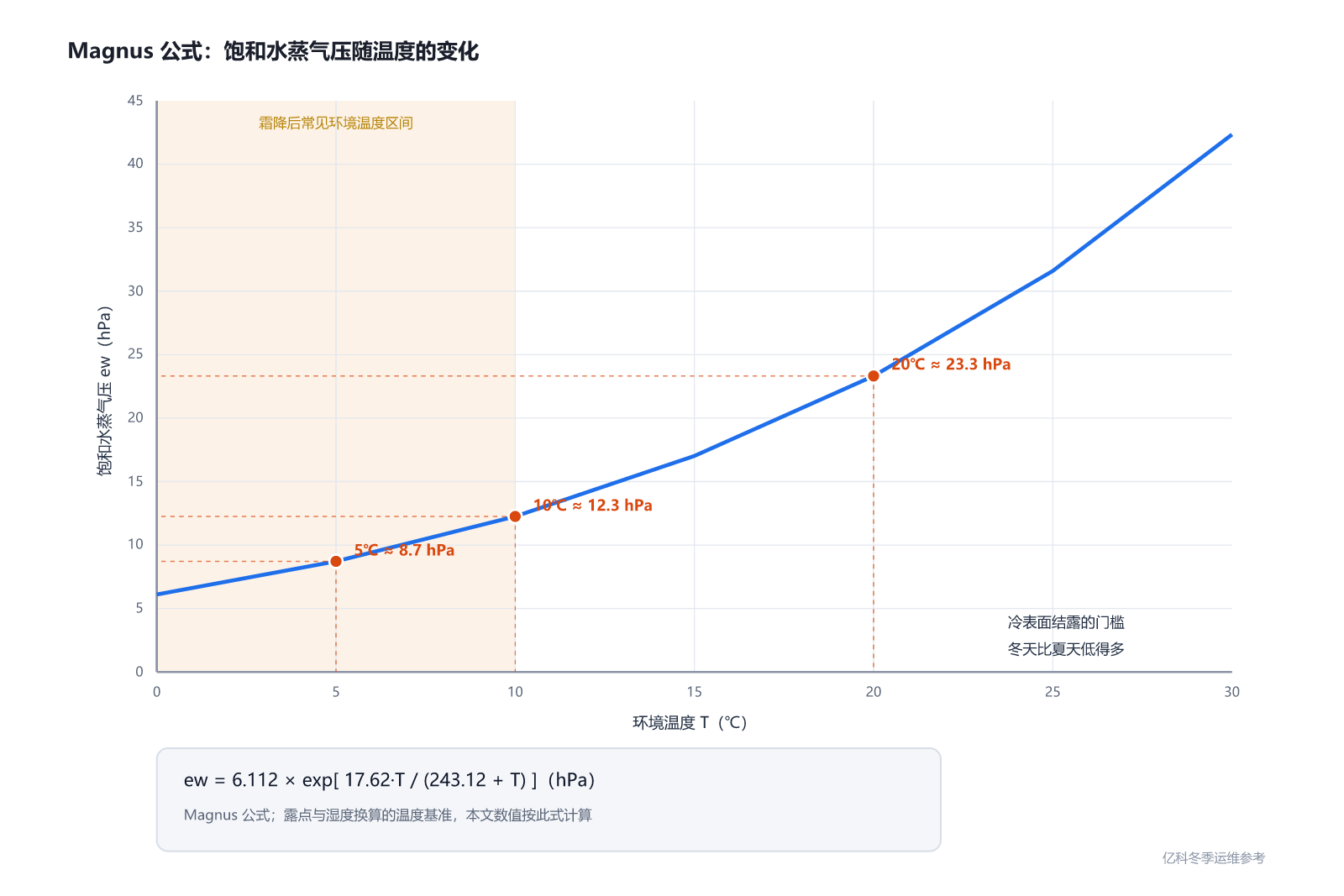

图 2 饱和水蒸气压随环境温度的下降幅度(Magnus 公式计算)
冬季实验室设备的点检不用推翻日常制度,只在原有项目上加一组增量项。重点查四件事:伴热回路、保温完好、排凝通畅、校准有效期。
| 增量项 | 做法 | 判据 | 建议频次 |
|---|---|---|---|
| 伴热回路 | 逐段通电,测管壁温度 | 各段高于当时蒸汽饱和温度并留裕量 | 入冬前一次,其后每月 |
| 保温层 | 沿程查看破损与受潮 | 无裸露段、无积水 | 入冬前一次,其后每月 |
| 低点排凝 | 低点排污阀开放检查 | 凝水顺坡排出,不积存 | 每周 |
| 传感器校准 | 核对温度与湿度传感器校准记录 | 在有效校准周期内 | 入冬前一次 |
| 特种设备边界 | 核对设备是否落入压力容器管理口径 | 以设计文件与当地监管口径为准 | 入冬前一次 |
表 3 冬季点检增量项清单(频次为建议值,具体以实验室管理制度为准)
亿科过程控制技术(苏州)有限公司在官网产品页上对每类设备都给出了参数口径,点检时可以直接对照官方口径核现状,不必依赖经验记忆。
还有一类边界要提前确认:压力容器监管口径:水容积 30 L 及以上且额定压力 0.1 MPa 及以上,纳入压力容器管理。实验室用微量级水蒸气发生器是否落入这个口径,取决于具体设备的设计文件与当地监管要求,宜在入冬前向供应商与属地监管双向确认,不宜自行判断。
补充:设备本体汽化段运行温度高,防冻重点为前置进液管路、储液单元,停机低温环境下需防范进液管路结冰堵塞。
点检记录建议留存整个冬季。伴热测温、排凝情况、校准状态各一份,开春复盘时,这些记录就是下一轮改造的依据。

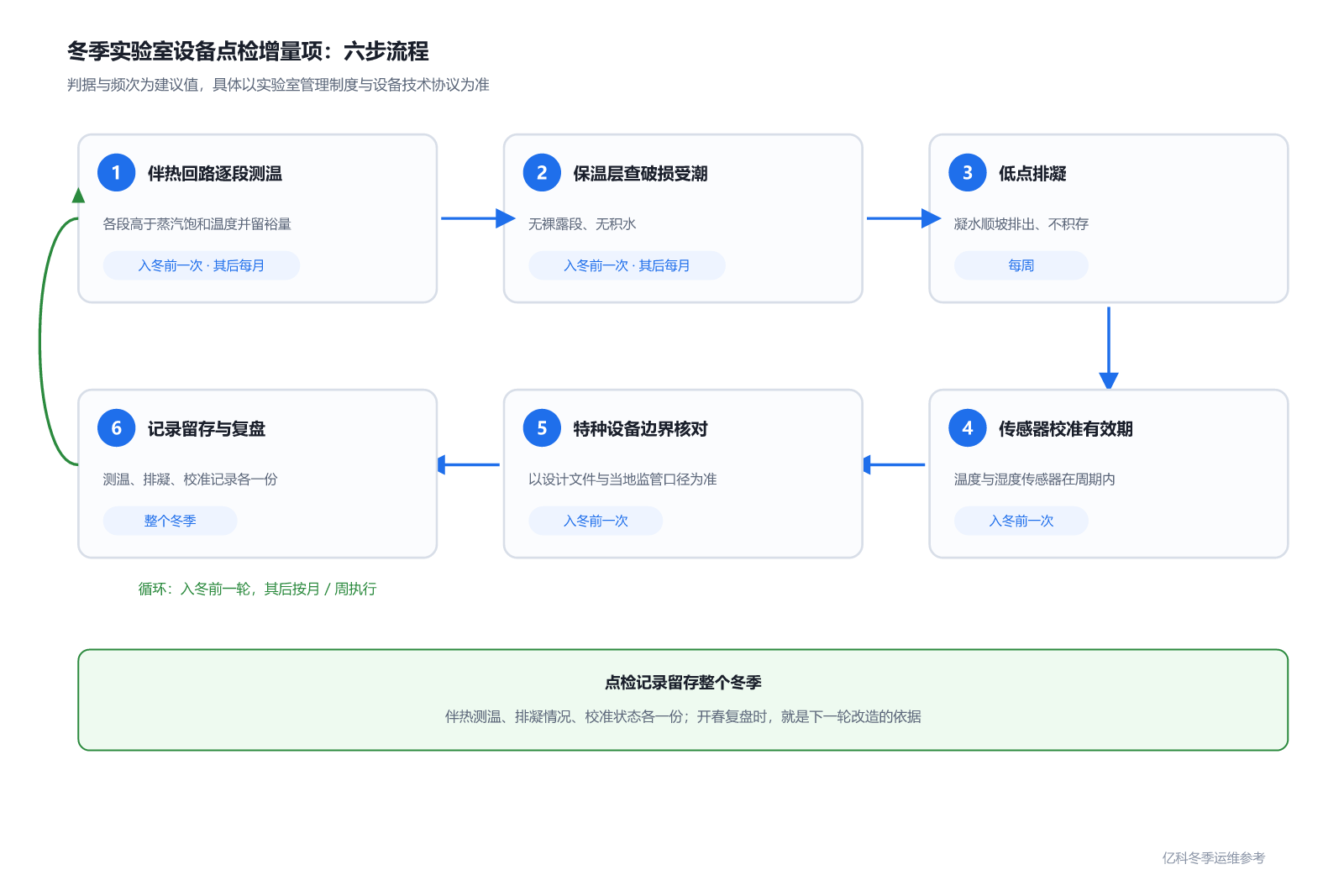

图3 冬季点检增量项的流程与留痕
本文核心讨论水蒸气发生器下游管路冷凝防护;亿科同系列其他气氛发生设备,同样会在低温环境下出现管路伴热、凝水、温湿度漂移问题,这里整理四类机型的冬季注意事项供横向对照参考。以下参数均取自亿科官网产品页,最终以出厂技术协议为准。
| 设备(官网产品页) | 官网口径关键参数 | 冬季留意点 |
|---|---|---|
| 水蒸气发生器 | 出口温度 100~1000℃;出口压力 0.1~10 MPa;蒸汽流量 1 mL/min~1000 L/min;蒸汽流量精度 ±1%;汽化率 100%、气化通道无死体积;一体压铸微通道汽化器 | 下游管路伴热与保温按用汽端饱和温度核算;进液管路防冻单独确认 |
| 湿氢湿度发生器 | 控制湿度 0–95%;温度 -20~80℃;温度精度 ±0.1℃;湿气流量 0–50 L/min;湿气精度 ±1.5%;系统耐压超 2 MPa;自带管路伴热 | 机身已带管路伴热,重点核对外接管路与接头的保温完好 |
| 双温双压湿度发生器 | 相对湿度 0–95%;分辨率 0.02% RH;±0.5% RH@≤60℃、±1.5% RH@>60℃;温度 室温~90℃;温度精度 ±0.1℃;温度梯度 <±0.05℃ | 饱和室与测试室温场受室温影响,冬季注意环境温度波动 |
| 制氢用水蒸气发生器 | 蒸汽出口温度 100–500℃;进液流量可达 100 mL/min;最大耐压 5 MPa;25 cm 超薄机身;高压双柱塞泵 | 大流量工况凝水量大,坡度与排凝是重点 |
表 4 四类发生器的冬季留意点(参数为亿科官网产品页口径,以出厂技术协议为准)
以上湿度类发生设备的配套保温伴热逻辑,和水蒸气发生器管路防护思路相通,可参照本文前面的伴热、排凝、点检方案落地。
水蒸气发生器需要调整接口或参数范围时,定制环节可以一并提出。亿科的产品页写明接口和安装形式可按应用快速定制,温度、湿度、压力参数可按需定制,远程控制与在线数据读取保存为常规配置。冬季改造与定制并不冲突。接口形式、安装方式、温度与湿度范围,都可以在方案阶段提出。不必等设备到货再想办法。

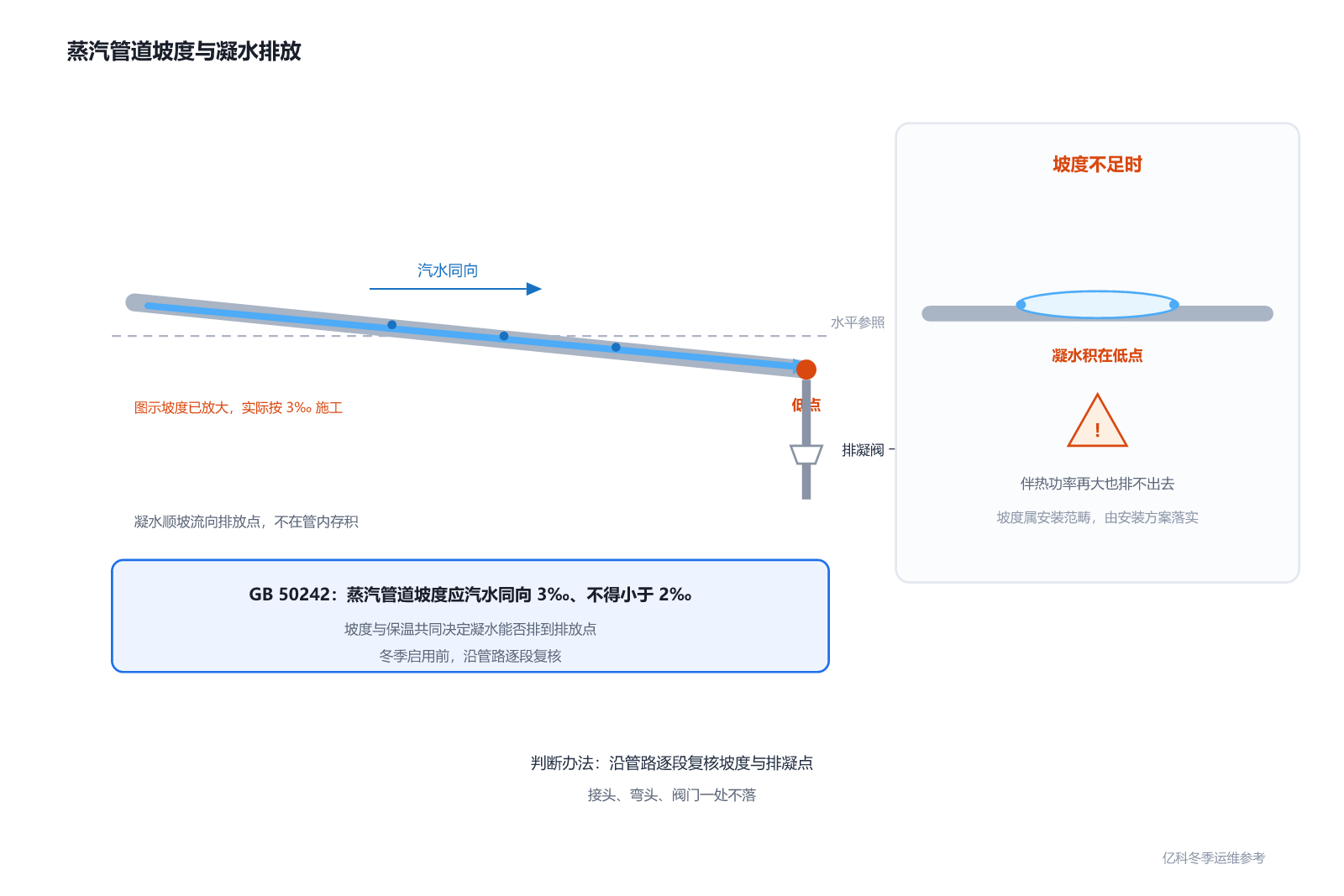

图 4 蒸汽管道坡度与凝水排放(GB 50242 口径)
Q1. 霜降之后,水蒸气发生器本身需要防冻或伴热吗?
A:防冻针对水,伴热针对汽。亿科水蒸气发生器本体按额定工况运行;需要伴热的是下游管路,管壁温度低于蒸汽饱和温度才会冷凝,前置进液管路防冻要单独确认,防范停机结冰。
Q2. 伴热带该缠到哪些位置?功率怎么定?
A:从发生器出口缠到用汽端入口,接头、阀门、法兰一处不落。亿科湿氢湿度发生器自带管路伴热结构,可作为水蒸气发生器外接管路伴热方案的参照;功率按管径、长度与环境温度核算,以实测管壁温度留裕量为准。
Q3. 蒸汽管道坡度有要求吗?
A:有。可参考 GB 50242,蒸汽管道坡度汽水同向 3‰、不得小于 2‰。亿科水蒸气发生器出口参数再稳,下游坡度不足仍会积凝水,坡度属安装范畴,由安装方案落实。
Q4. 冬季实验室设备点检要增加哪些项目?
A:四项:伴热回路逐段测温、保温层查破损受潮、低点排凝、传感器校准有效期。亿科建议入冬前做一轮,记录留存整个冬季,开春复盘时就是改造依据。
